Работы будут выполнены в 2 этапа, ориентировочно время выполнения работ - май 2025 года 1. Замена электрооборудования в щите учета и распределения электроэнергии - демонтаж не используемого оборудования (старые счетчики, автоматы, розетки, система автоматики и т.д.) - замена силового реле (в случае необходимости), изменение схемы включения линий освещения с учетом выполненных работ по реконструкции ЛЭП) - подключение линии управления ВАЖНО: шина N после счетчика должна быть изолированна, соединение с заземлением крайне не желательна ! СХЕМА в силовом щите: Цвета могут отличаться , в данном случае, красный - провод управления

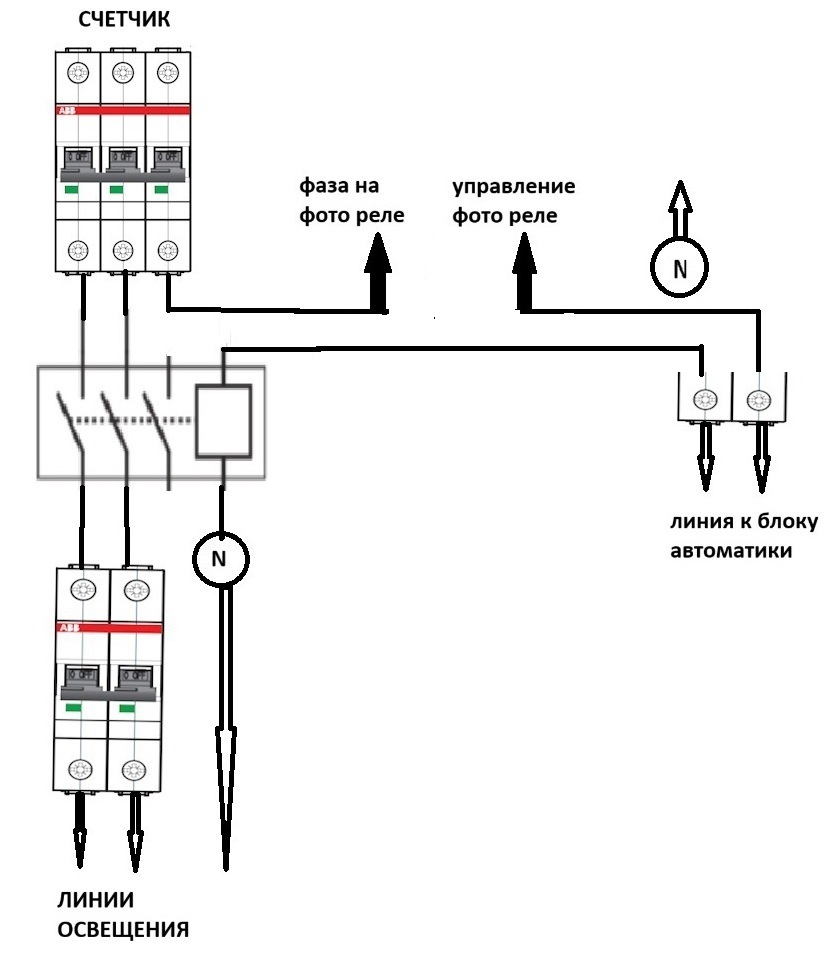

2. Монтаж и подключение в помещении Правления блока управления - сборка и монтаж блока управления, подключение линии управления - ПНУ и запуск в эксплуатацию СХЕМА щита управления (щиток мин на 12 мест): Контакт таймера 1 - нормально разомкнутый, 3 - нормально замкнутый, в зависимости от типа таймера (его настройки) используем либо 3 либо 1. Проблемы и их решение: - перенос сумеречного реле (фото реле) ... отказались, из за возможной засветки от света включаемого освещения и света с рядом расположенного участка (для фото реле не принципиально, т.к. оно размещено вне помещения и имеет низкую цену), т.е. датчик оставлен на старом месте - схема упрощена, исключено все лишнее, предусмотрены разные режимы работы, добавлена индикация работы для упрощения обнаружение неисправностей. - как и было ранее, раз в сутки идет сброс системы. - увеличен период времени когда возможно программировать систему !!! Архивная информация: 2019 год - GSM реле включение освещения дорог СНТ (предложение к Общему собранию) 2020 год - Автоматика включения освещения дорог СНТ переведена в режим "по звонку" | |||||||||||||||||
Категория: Прочее темы | Добавил: Admin (19.12.2024) | |||||||||||||||||
Просмотров: 27 |
Всего комментариев: 0 | |
